“上、上、上,到位,對接成功!”10月15日晚,在防城港海上風電示范項目施工現場,隨著一支長111.5米、掃風面積超過4萬平方米的葉片成功與輪轂對接,編號為A82的風電機組完成吊裝。
2023年,作為沿海省份為數不多的海上風電開發處女地,擁有大規模近海風能資源的廣西奮起直追,拉開了海上風電建設的大幕。
這也是“十四五”期間全國第一個獲批的海上風電項目。截至今年10月23日,該項目共完成76臺風機吊裝,其中63臺已實現并網發電。
向海圖強顯身手。廣投北部灣海風公司工程部副主任沙欣宇告訴記者,海上風電場的建設是一項系統工程,需要先在海底打樁,然后安裝導管架,吊裝塔筒、風機和葉片,但北部灣海域地質復雜,海床覆蓋層淺、巖石硬度高,同時要克服水深、浪高和涌急等困難,施工難度極大。
“90后”的沙欣宇是一名資深海工類技術人員,在過去的一年半時間里,他有超過三分之一的時間都“漂在海上”,在茫茫的北部灣海面應對和處理各類技術難題。
“經反復論證,工程師們決定采取三樁導管架嵌巖基礎施工方案,讓導管架底部3個支腿精準插入海底工程樁內,再通過高強度注漿粘結,讓重達750噸的導管架穩穩佇立在海中。”在沙欣宇看來,先樁法的導管架定位安裝如同在海底“穿針引線”,精度控制嚴苛、作業難度極高。
接下來是塔筒吊裝環節,塔筒最大直徑7.5米,單套重約549噸,總高達111米,相當于搭起30多層樓的高度,同樣考驗施工人員的細致和耐心。

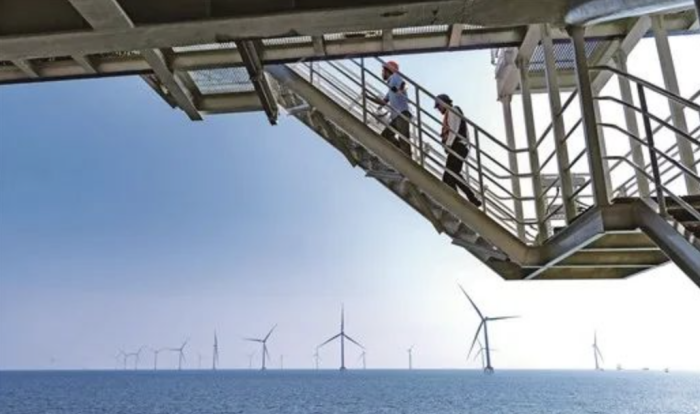

順利吊裝塔筒后,風電機組的主角——風機和葉片隨即登場。南國早報記者探訪項目現場時看到,風電機組的輪轂中心距海面有130多米高,施工人員正利用吊機在百米高空進行組對吊裝。
運輸風機塔筒的輪船緩慢靠近施工裝吊船,它們將在天氣良好時被一一安裝上去。
“葉片是玻璃鋼材料的,非常脆弱,一個小的晃動就可能導致葉片損壞。”該項目的施工方——中交三航風機吊裝項目經理季延幫說,葉片安裝并不容易,尤其是葉片的葉根部分,有170顆螺栓,需要每顆螺栓都精準對接輪轂上的螺栓孔。
通常,指揮人員會在高空實時下達指令,指揮吊機操作人員調整葉片姿態,同時讓變槳操作人員調整孔位誤差。一切精準對位后,一臺風電機組才算完成吊裝組拼作業。
100多米的葉片被緩慢吊起。雖然葉片已經十分巨大,但在廣袤的大海中,還是顯得十分渺小。
“能以建設者的身份參與廣西海上風電事業,并見證‘零的突破’,是人生一大幸事。”沙欣宇很感慨。防城港海上風電示范項目先后有2000多人參與建設,最初單臺風機基礎嵌巖施工需要一個多月時間,如今最快只需20天,創造了多項海上風電工程紀錄,嵌巖施工技術已處于國內領先水平。

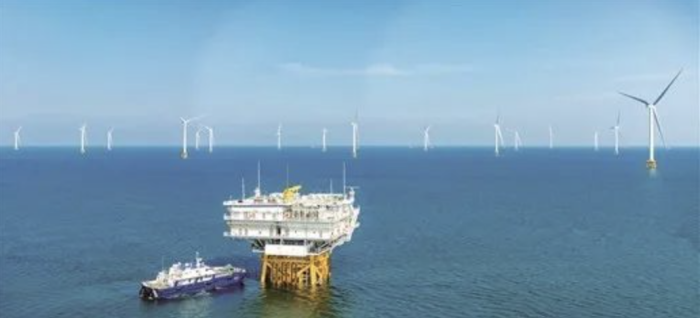

輪船停靠在風機陣中央位置的升壓站下,這里是海上風機的控制樞紐之一。

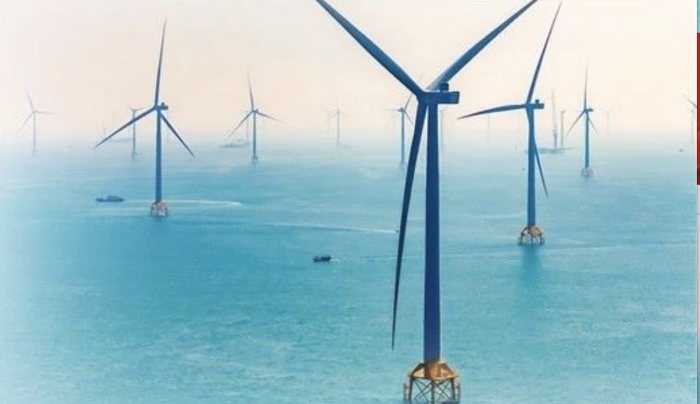

巨輪遠航,漁船晚歸。從0到76.高聳的“大風車”與美麗的北部灣交相輝映,繪就出一幅綠色發展的壯美畫卷。在北部灣這片壯闊的蔚藍海面上,未來會誕生更多的風電機組,這些“海上巨人”持續穩定地提供清潔和可再生能源,將源源不斷的電能送入千家萬戶,讓北部灣的海風點亮八桂大地的燈火,為我國新能源建設奉獻廣西力量。
